AVANCE DE OBRA
ETAPA 1 EDIFICIO MARINA
2025 SEPTIEMBRE
MONTAJE DE EQUIPOS DE AC, CERRADURAS, TABLEROS ELÉCTRICOS, BAULERAS Y BARANDAS.
2025 JUNIO

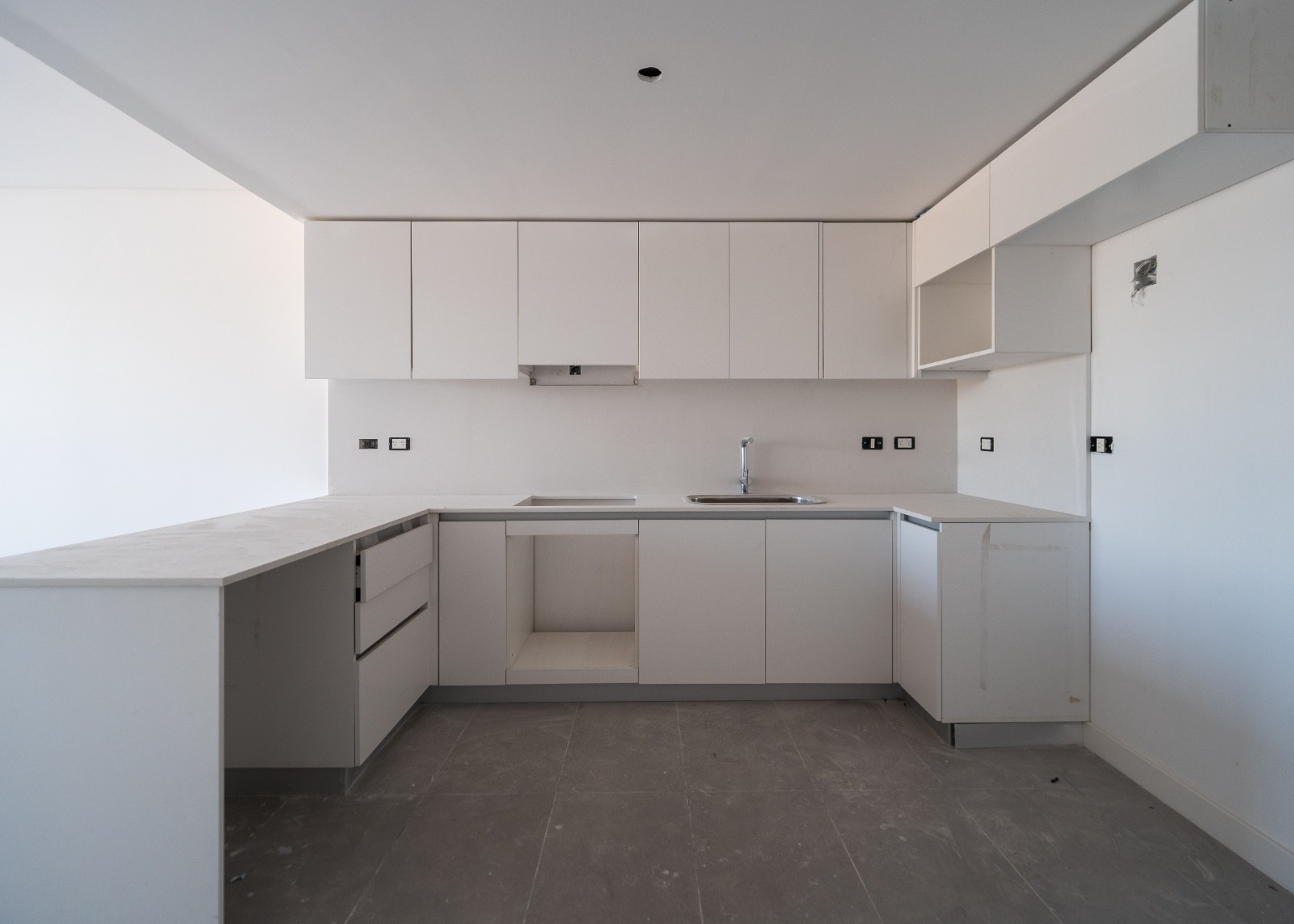

DETALLES FINALES DE CARPINTERÍA, HERRERÍA Y PINTURA

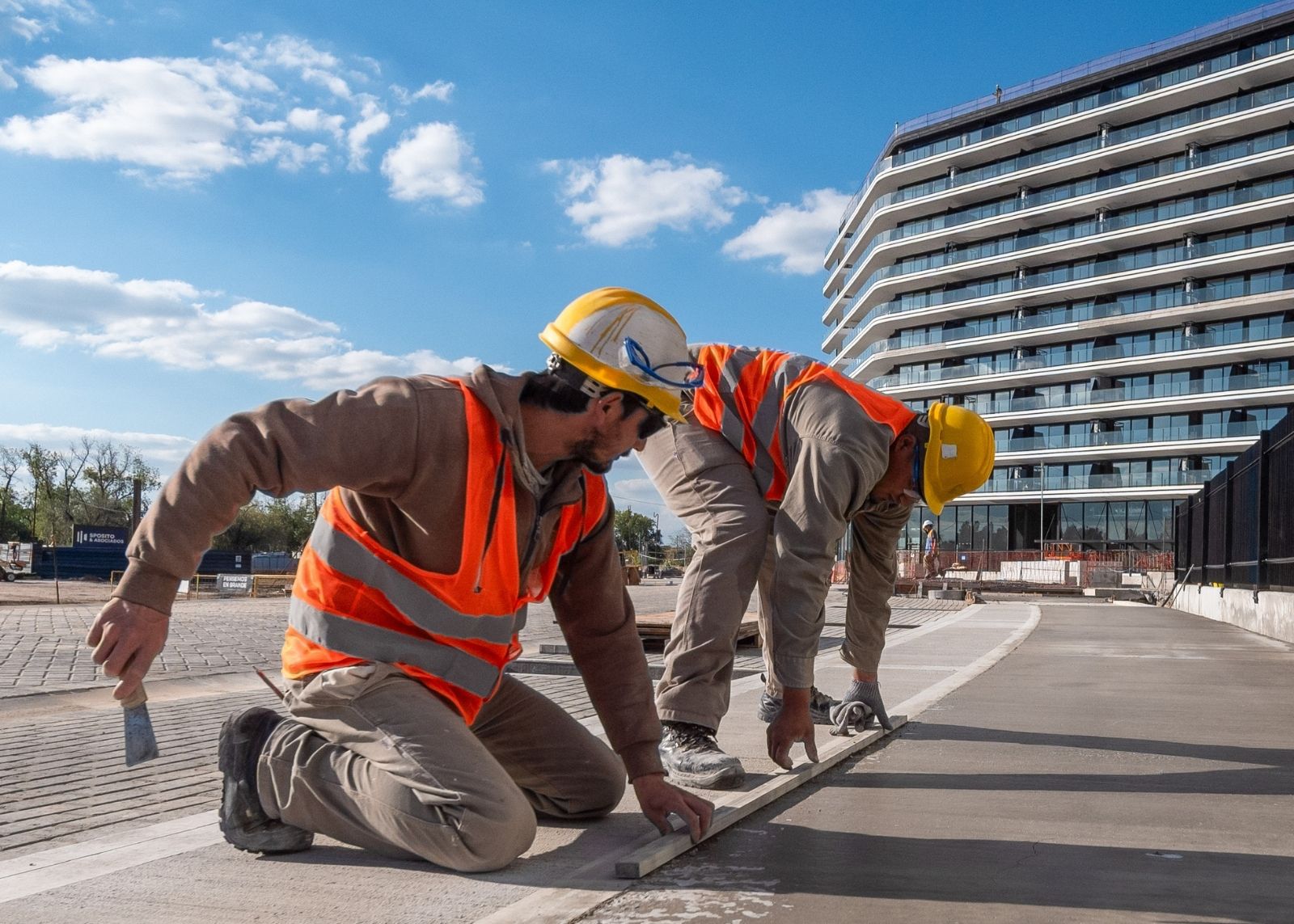

2025 MAYO

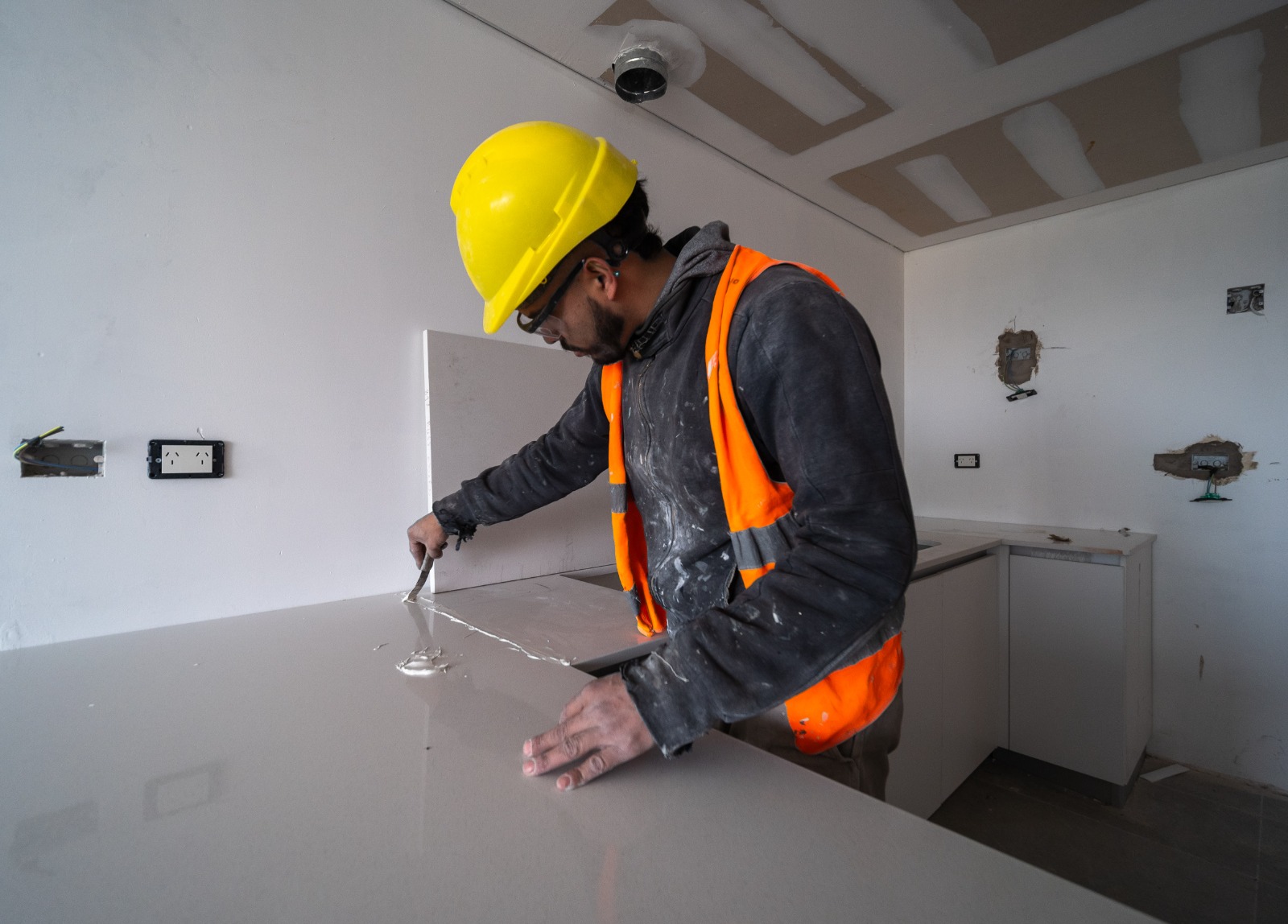

FINALIZANDO LA COLOCACIÓN DE MUEBLES DE COCINA, MESADAS EN BAÑOS, LAVADEROS Y TOILETTES
2025 ABRIL

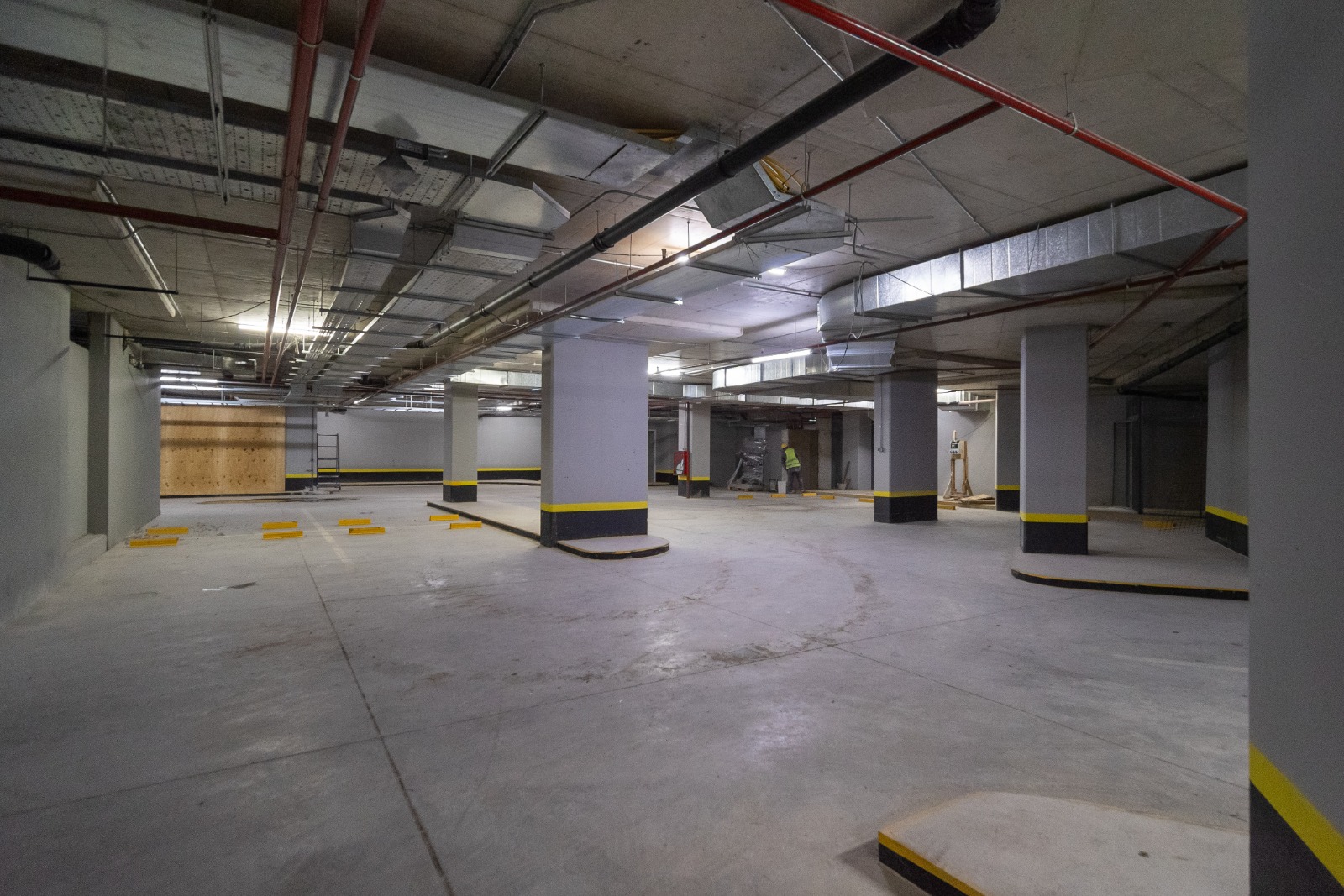

FINALIZANDO INSTALACIONES SANITARIAS, TERMOMECÁNICAS Y ELÉCTRICAS
2025 FEBRERO
INTERIORES EN ETAPA AVANZADA
COLOCACIÓN DE PISOS, REVESTIMIENTOS, REVOQUES Y CARPINTERÍAS
2025 ENERO
INSTALACIONES EN PROGRESO
SISTEMA SANITARIO, INSTALACIÓN TERMO MECÁNICA Y EQUIPOS DE AIRE ACONDICIONADO CASI TERMINADOS

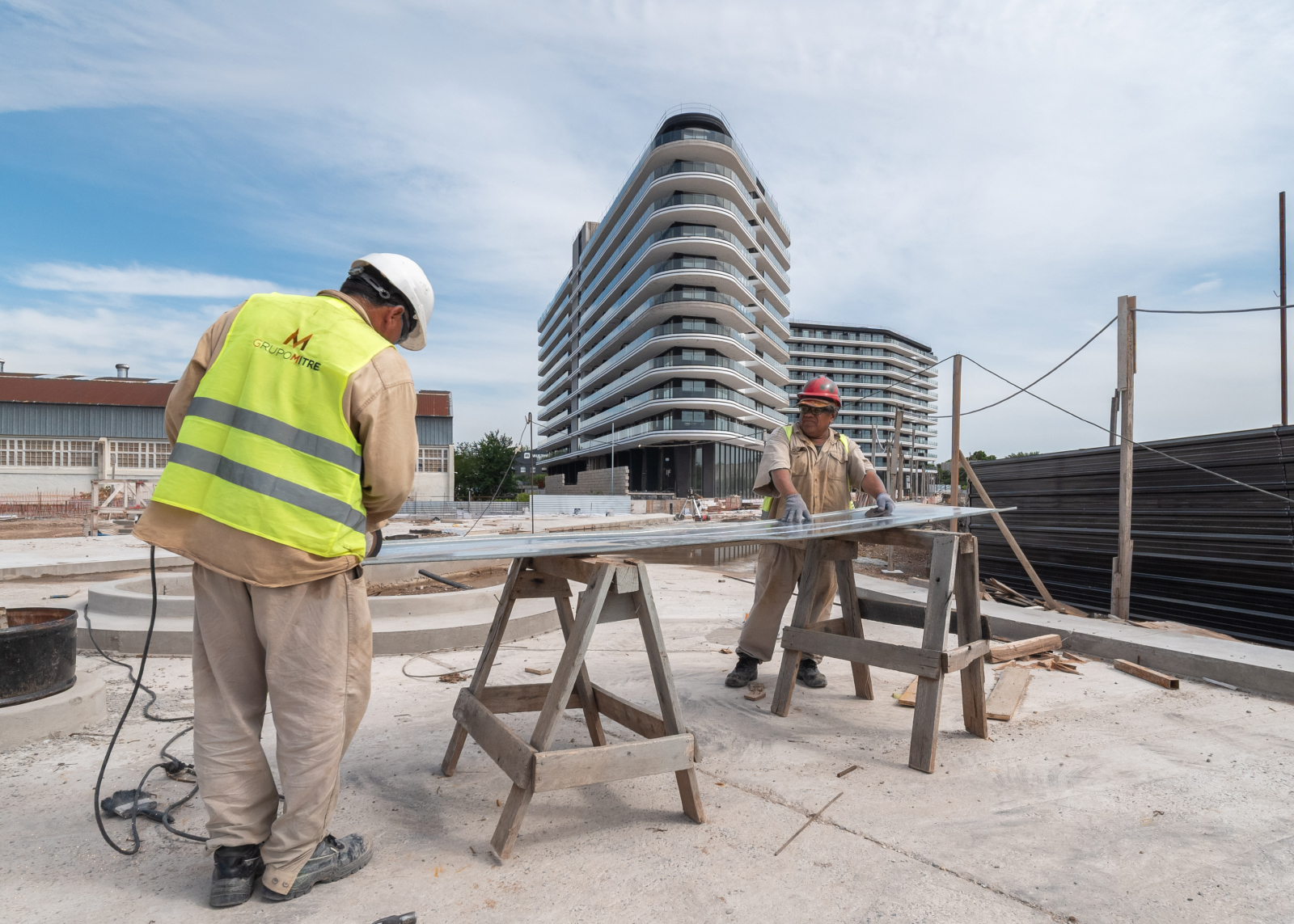

2024 DICIEMBRE
DETALLES FINALES EN MARCHA MONTAJE DE MUEBLES DE COCINA, MESADAS DE BAÑOS, INSTALACIÓN ELÉCTRICA
2024 NOVIEMBRE
INSTALACIÓN DE ABERTURAS EXTERIORES Y BARANDAS VIDRIADAS

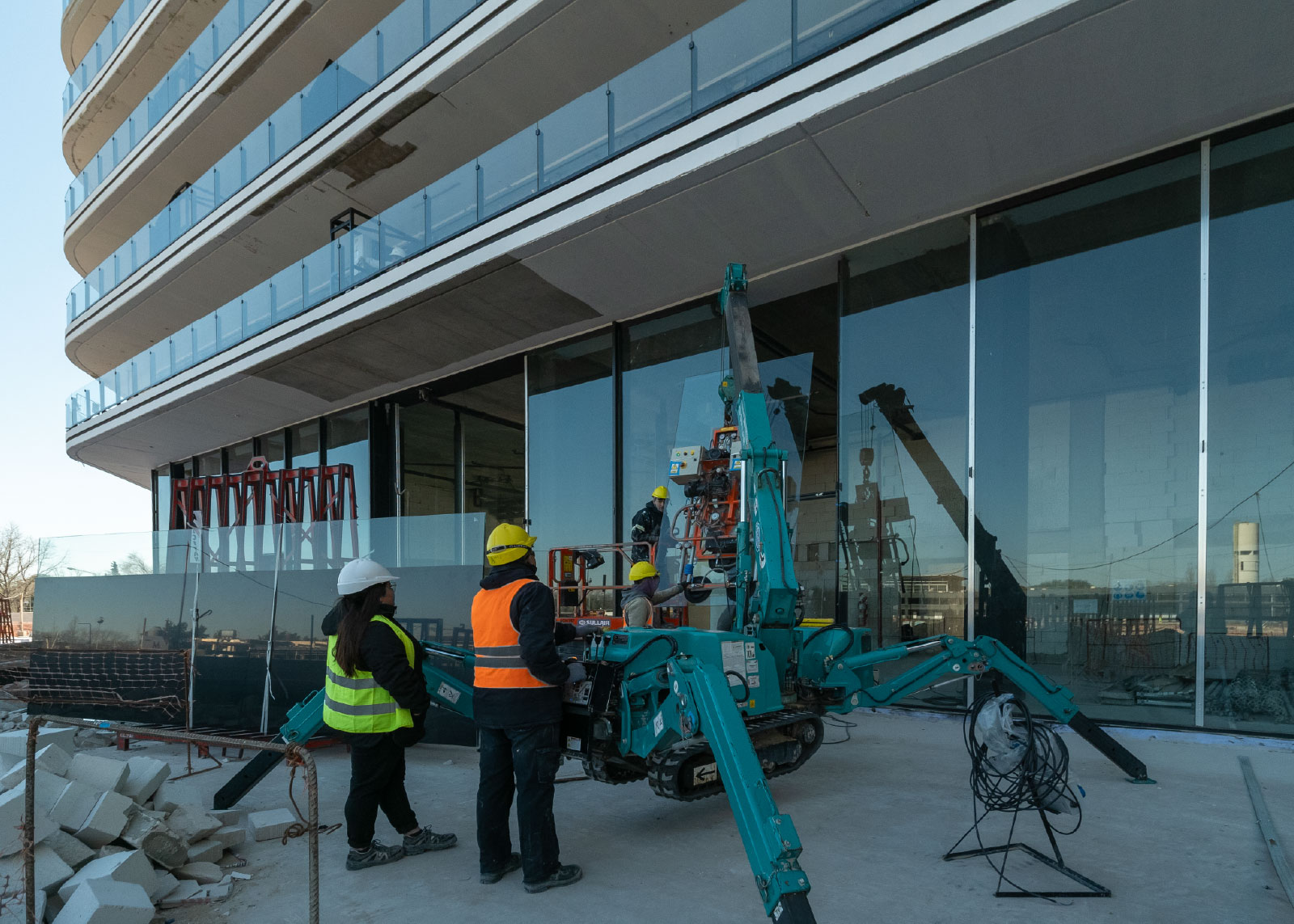

2024 AGOSTO
INICIO DE COLOCACIÓN DE PISOS Y REVESTIMIENTOS
2024 MAYO
AVANCE DE MAMPOSTERÍA INTERIOR HASTA EL PISO 9 E INSTALACIÓN DE MARCOS Y PUERTAS
2024 Marzo
RECEPCIÓN DE GRIFERÍAS, LOZAS SANITARIAS Y ASCENSORES
2024 Febrero
AVANCE DE MAMPOSTERÍA INTERIOR HASTA EL 6TO PISO E INSTALACIÓN DE MARCOS Y PUERTAS
2024 Enero
FINALIZACIÓN DE ESTRUCTURA DE HORMIGÓN
2023 Diciembre
APUNTALAMIENTO DE 9 NIVELES DE ALTURA PARA PISCINA PUENTE
2023 Diciembre
COLOCACIÓN DE MAMPOSTERÍA RETAK EN PISOS 1 Y 2
2023 Ago/Nov
LOSAS DEL SEGUNDO AL SÉPTIMO PISO
2023 Abr/Jul
HORMIGONADO CONTRAPISOS
2023 Abr/Jul
HORMIGONADO ESCALERAS/BASES
2023 Abr/Jul
ENCOFRADO ARMADURAS
2023 Abr/Jul
HORMIGONADO COLUMNAS
2023 Feb/Abr
HORMIGONADO DE LOSAS
2023 Ene
HORMIGONADO DE SUBMURALES
2023 Ene
HORMIGONADO DE PLATEAS
2022 Dic
HORMIGONADO DE BASES
2022 Jul
EXCAVACIÓN SUBSUELOS
2021 Dic
DEMOLICIÓN
2021 Dic
DEMOLICIÓN
